鹿寨县飞鹿立交桥于1998年竣工投入使用,全桥长约1200m,桥宽18.5m,双向四车道设计,设计荷载采用汽车-20级,设计行车速度为60km/h。为保证桥梁结构的运营安全,根据相关规范和文件要求,需进行桥梁结构安全检测。为保证桥梁检测的顺利实施,特按照以下方案计划。

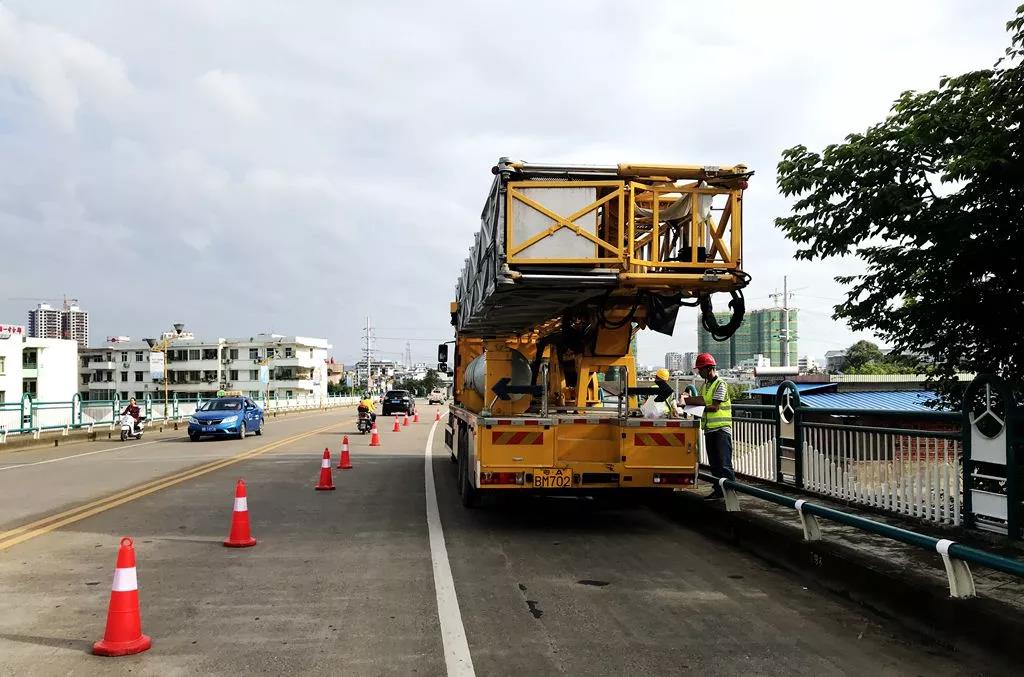

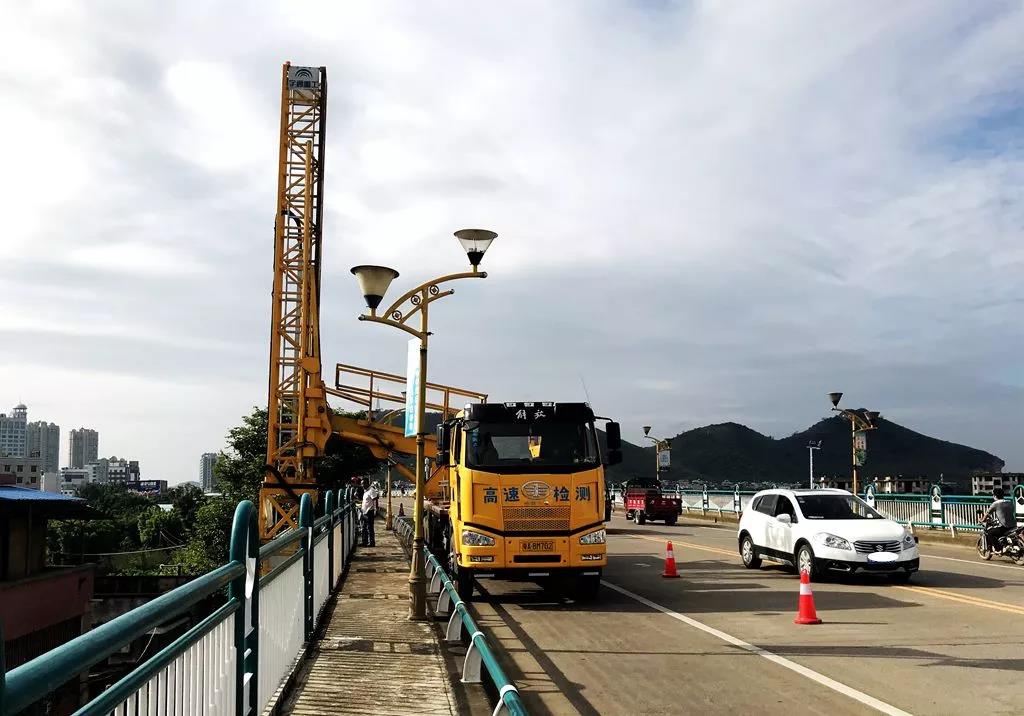

▲上二图为专用检测车辆对飞鹿立交桥外观进行检测。
根据相关规范要求,飞鹿立交桥桥梁检测分两阶段实施,第一阶段为桥梁外观检测(不需要封闭交通),第二阶段桥梁静载试验、动载试验(需封闭交通);第一阶段检测完毕后,根据第一阶段检测结果,选取病害最多,受力最不利的桥跨进行第二阶段的动静载试验,本工程具体安排如下:

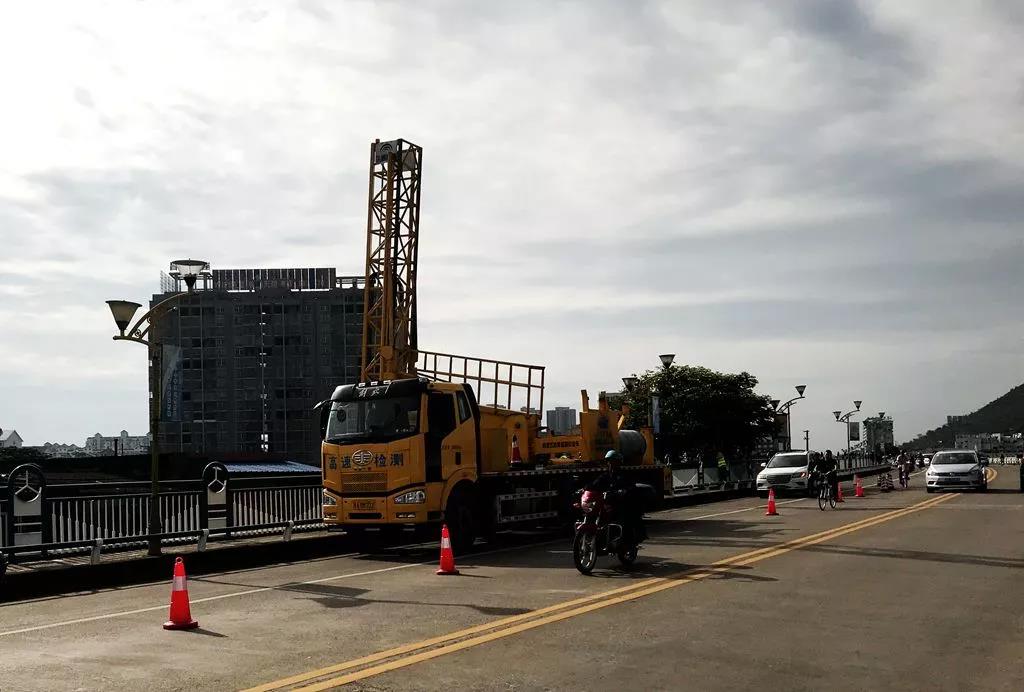

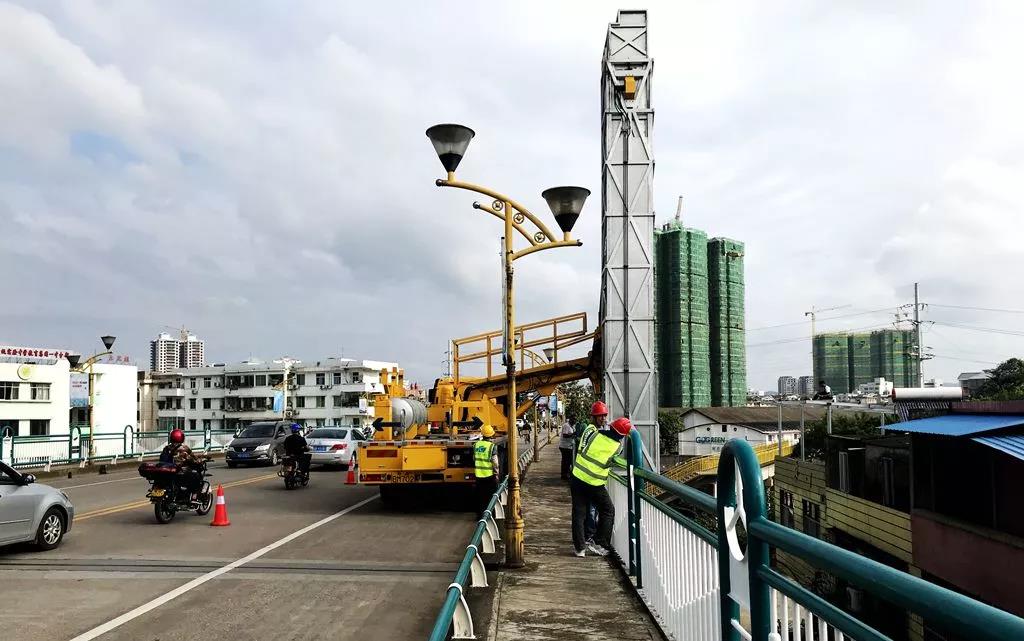

▲由于检测车辆需占用一个车道,加上警示范围,因此检测期间桥上交通有所影响。
第一阶段:桥梁外观检测(普查)28跨;9月25日~9月30日为期6天,不需封闭交通。
第二阶段:桥梁静载试验、动载试验9跨;10月9日~10月12日为期4天,交通封闭时间为晚上23:30~06:00。
责任编辑:陈志良 编辑:廖元锋
版权所有:(C) 2016 鹿寨县人民政府 主办:柳州市鹿寨县人民政府 承办:鹿寨县信息化建设中心 网站标识码:4502230046 维护电话:0772-6819789 仅受理网站建设维护相关事宜
地址:鹿寨县创业路2号 政府热线电话:0772-6812345 县政府邮箱:lzxzfbgs@126.com 投稿:lzzfw@126.com
鹿寨县飞鹿立交桥于1998年竣工投入使用,全桥长约1200m,桥宽18.5m,双向四车道设计,设计荷载采用汽车-20级,设计行车速度为60km/h。为保证桥梁结构的运营安全,根据相关规范和文件要求,需进行桥梁结构安全检测。为保证桥梁检测的顺利实施,特按照以下方案计划。
▲上二图为专用检测车辆对飞鹿立交桥外观进行检测。
根据相关规范要求,飞鹿立交桥桥梁检测分两阶段实施,第一阶段为桥梁外观检测(不需要封闭交通),第二阶段桥梁静载试验、动载试验(需封闭交通);第一阶段检测完毕后,根据第一阶段检测结果,选取病害最多,受力最不利的桥跨进行第二阶段的动静载试验,本工程具体安排如下:
▲由于检测车辆需占用一个车道,加上警示范围,因此检测期间桥上交通有所影响。
第一阶段:桥梁外观检测(普查)28跨;9月25日~9月30日为期6天,不需封闭交通。
第二阶段:桥梁静载试验、动载试验9跨;10月9日~10月12日为期4天,交通封闭时间为晚上23:30~06:00。
责任编辑:陈志良 编辑:廖元锋
版权所有:(C) 2016 鹿寨县人民政府
地址:鹿寨县创业路2号 政府热线电话:0772-6812345
县政府邮箱:lzxzfbgs126.com 投稿:lzzfw126.com
维护电话:0772-6819789 网站标识码:4502230046
